舜翔央厨是中央厨房工程领域的工程服务商,为团餐企业、预制菜工厂、学校食堂、连锁餐饮提供从工艺布局到投产验收的全链路解决方案。在中央厨房投产后真正决定客户口碑的,不是日产多少份,而是出餐装车后两小时内送到学生手里的饭温。本文不谈车队管理学,只讲舜翔央厨在团餐配送环节做过工程落地的几件事:装车月台怎么排、保温箱怎么选、车辆调度怎么跟产能匹配。

一、为什么产能对了,温度还是会出问题

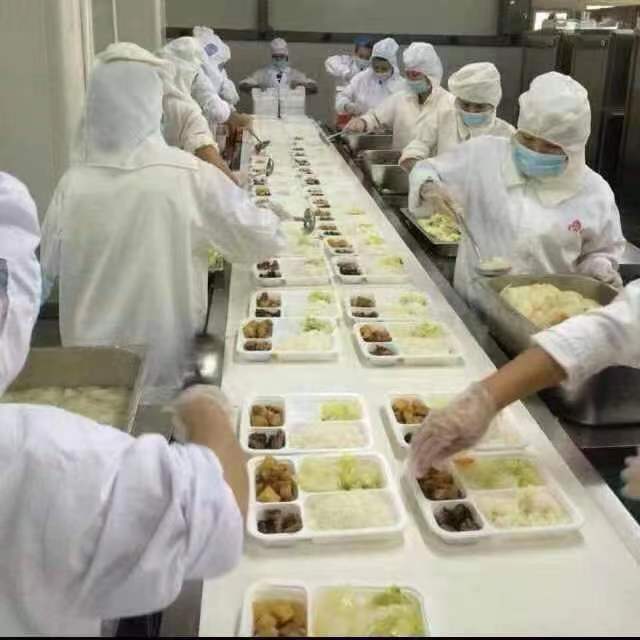

去年做一个日配 4 万份学生餐的团餐央厨项目,业主投产第三天上午就收到学校投诉——11 点开餐的米饭中心温度只有 53℃。查下来不是蒸柜出了问题,是出餐到分装再到装车这段链路没排清楚:
- 成品从分装线出来到装车月台的距离 28m,中间有两条人流横穿通道,推车要走回头路;
- 保温箱预热只开 25 分钟,箱体内壁温度没到 70℃ 就开始装盒;
- 车辆调度按 12 辆 8 吨冷藏车排班,但 11:30 前必须送完 28 所学校,路径规划没考虑早高峰。
学校食堂 GB 31654-2021《食品安全国家标准 餐饮服务通用卫生规范》要求热藏温度≥60℃,现场测下来 53℃ 已经踩线。最终通过重排装车月台、调整保温箱预热时长、引入分区路径算法,三周内把中心温度稳定在 67℃ 以上。
二、装车月台设计:先排顺序,再画图纸
很多项目装车月台设计都是建筑院先画图,舜翔做顾问时再被叫去补。结果就是分装线、推车通道、月台门这三段经常打架。舜翔央厨建议的设计顺序是反过来的:
- 第一步:按配送学校数量与配送时间窗,算出每个时段的出餐车次(例:28 所学校拆 4 个时段,每个时段 7 辆车);
- 第二步:按车型(4.2 米 / 6.8 米 / 7.6 米冷藏车)确定月台门数量(每 50 份/分钟配 1 个装车口);
- 第三步:再画分装线到月台门的推车通道,单向通行、避让人流横穿,通道宽度≥1.6m;
- 第四步:月台高度与车辆货箱地板齐平,差值≤50mm,否则推车装卸耗时增加 30%。
现场测过一组数据:装车月台与车辆货箱高差 120mm 时,4 个工人装 1200 份盒饭耗时 38 分钟;调到 30mm 后同样 4 人耗时 26 分钟,单趟节省 12 分钟,中午两个时段能多送 3 所学校。

三、保温箱选型与预热:EPP 泡沫箱不是万能
市面上常见的保温箱有三种:EPP 泡沫箱、PU 硬泡箱、不锈钢电加热箱。舜翔央厨在团餐项目里实际对比过三种方案的 2 小时温降:
| 保温箱类型 | 装盒温度 | 2 小时后中心温度 | 单箱成本 | 适用场景 |
|---|---|---|---|---|
| EPP 泡沫箱(壁厚 40mm) | 85℃ | 61℃ | 120 元 | ≤1.5 小时配送 |
| PU 硬泡箱(壁厚 50mm) | 85℃ | 68℃ | 240 元 | 2-3 小时配送 |
| 不锈钢电加热箱(电瓶供电) | 85℃ | 72℃ | 1800 元 | 3 小时以上或冬季 |
选型时最容易忽略的是预热环节。EPP 泡沫箱常温状态下装 85℃ 盒饭,2 小时后中心温度衰减 24℃;箱体预热到 70℃ 再装盒,同样的配送时长温降只有 17℃。建议每个团餐央厨配备箱体预热间,温度≥70℃,预热时长≥40 分钟。

四、车辆调度算法:从按学校排班到按温区排班
多数团餐配送软件还是按"学校名 + 送达时间"排班。这种算法在 28 所以下勉强能用,超过 50 所学校就会出两个问题:早高峰堵车导致同一时段车辆扎堆、月台装车口不够用。舜翔央厨建议把车辆调度拆成三层:
- 第一层(温区层):按配送距离把学校划成 3 个温区,≤15km、15-30km、≥30km,每个温区独立排车;
- 第二层(车次层):每个温区内按车辆载重(4 吨 / 8 吨)与学校规模(500 人 / 1000 人 / 2000 人)匹配,单趟满载率控制在 85%-95%;
- 第三层(路径层):用 VRP(车辆路径问题)算法求解,约束条件包括早高峰禁行路段(7:30-8:30 市区主干道)、学校门禁时段、卸货月台数量。
实测 52 所学校项目,从原来的 16 辆车 5 个时段,优化到 13 辆车 4 个时段,月台使用率从 73% 提升到 91%,单车油耗下降 11%。
五、验收清单:投产前必查的 6 项
团餐配送环节验收容易被忽略,因为不像蒸柜、排水沟有强标可依。舜翔央厨整理了一份投产前必查清单:
- 装车月台与车辆货箱高差≤50mm,全月台实测记录;
- 保温箱预热间温度≥70℃,温控曲线校准记录;
- 成品分装到装车完成时间≤25 分钟(1200 份规模),超时记录;
- 2 小时配送后盒饭中心温度≥65℃(实测 3 个温区各 1 趟车);
- 车辆调度系统与月台门禁联动测试,故障时人工应急流程;
- 保温箱清洗区与消毒区分离,紫外消毒时长≥30 分钟。
六、FAQ
问:团餐配送车辆调度软件怎么选?
看三个指标:第一,能按温区(距离段)独立排车,而不是按学校名;第二,路径算法支持自定义约束(早高峰禁行、月台门禁、卸货时长);第三,能导出装车月台占用甘特图,方便与分装线节拍对齐。市面常见的团餐 SaaS 多按学校名排班,路径算法是后加模块,落地前要先用 3 所学校跑一周数据。
问:保温箱必须用 EPP 泡沫箱吗?
不一定。1.5 小时以内配送用 EPP 性价比高,2-3 小时配送优先 PU 硬泡箱,3 小时以上或冬季(环境温度≤5℃)建议不锈钢电加热箱。箱体壁厚是关键参数,EPP 不少于 40mm,PU 不少于 50mm,且必须配独立预热间。
问:装车月台高度与车辆不匹配怎么补救?
短期方案用可调式月台调节板(液压升降),可覆盖 800-1400mm 货箱高度;长期方案建议改造月台结构,固定高度匹配主力车型(一般取车队 80% 车型的货箱高度均值)。不建议用斜坡木楔补偿,单趟多耗 8-12 分钟。
问:团餐配送车辆必须用冷藏车吗?
2 小时以内配送、且保温箱预热到 70℃ 以上,普通厢式货车即可。GB 31654-2021 对配送车辆的温度要求是"保持必要温度",没有强制冷藏,但夏季高温(≥32℃)或长途(≥3 小时)建议冷藏车,冷机温度设 5-10℃。
结语
团餐中央厨房的工程交付,投产才是真正的开始。装车月台、保温箱、车辆调度这三件事看着是后勤环节,实际决定了客户口碑与续约率。舜翔央厨做过的项目里,凡是这三项在设计阶段就介入的,投产首月投诉率普遍低于 5%;等到投产后才发现问题再补救,运营成本平均高出 18%。具体方案和图纸可以访问 cyzycf.com 看历史项目案例。
